World Valve Dealer
首页 > 泵业资讯 > 列表

成功转序!亚洲首台最大水泵机组座环蜗壳吊装就位

2024-01-15 11:08:19      来源:

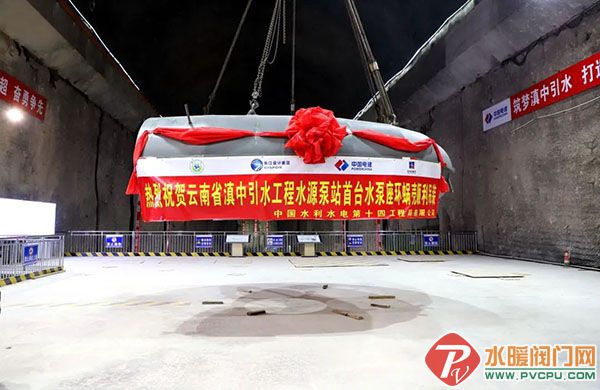

1月11日,亚洲最大水泵机组——滇中引水石鼓水源工程首台水泵机组座环蜗壳顺利吊装就位,是水源泵站机组实现首装的关键部件,标志着石鼓水源工程建设实现了又一重要节点目标。


滇中引水石鼓水源工程地下泵站最大埋深333米,厂房开挖尺寸为217米(长)×23.4(宽)×48(高),设计提水流量为135立方米/秒,最大提水净扬程219.16。地下泵站布置有12台离心式水泵机组,单机容量4万千瓦,总装机容量48万千瓦,提水泵站单机离心泵容量亚洲最大、提水泵站总装机容量亚洲最大。座环蜗壳是水泵机组的核心埋设部件,在整个水泵机组中起着引导水流、承压和支撑作用。座环蜗壳为整体结构,座环采用高强钢制造,蜗壳采用不锈钢制造,最大轮廓尺寸约6500毫米×5550毫米×1600毫米,每台套座环蜗壳重量约为40余吨。


自开工以来,在面对地下水量大、相邻洞室多、相互交错、交叉施工、交通组织、通风散烟、混凝土浇筑安全风险高等难题时,项目部配强管理人员,组织技术攻关,满额投入资源,引用新技术、新型设备,建立智慧中心,强化质量、安全过程监管,有效解决施工各项难题。


01
坚持党建引领

项目部深入推进“双引双建”“七彩党建”党建工程,推动党建与生产深度融合,先后成立党员先锋队、青年突击队,在主泵房设置混凝土浇筑党员先锋号,不断强化先锋示范作用,引领广大职工攻坚克难。

02
强化要素保障

统筹协调各部门不断优化资源利用,强化协作配合,形成工作合力,狠抓工作落实,积极做好服务保障,投入建设设备150余台套、人员1500余人,为各洞室开挖提速提质提效夯实各类要素保障。

03
优化施工工序

结合工程实际,不断优化施工方案和工序,科学组织安排各类资源,合理布置各施工通道,方便施工人员与机械进出,大大提高施工效率。

04
强化质量、安全过程监管

现场配置质量员、安全员,采用抓工序、重环节、查结果、树样板的管理模式,保障了施工的质量与安全,其中进厂交通洞衬砌混凝土、主泵房岩锚梁开挖施工等被评为“样板工程”。

05
融入智慧化管理

建立健全智慧管理系统,采用“人机料法环”五位一体管理模式,线上线下相结合,创新管理形式,提升项目部管理水平。

06
大力开展劳动竞赛


项目部始终把开展劳动竞赛作为促进工程建设全面提速有效载体,组织开展了“团结奋斗促跨越 咱们工人有力量”“百日大干”等劳动与技能竞赛,充分激发一线工人工作热情,助力工程加速建设,主泵房、箱涵等重要节点均提前开挖完成。




目前,滇中引水石鼓水源工程所有洞室已全部开挖完成,累计掘进22.62千米,累计完成衬砌10.58千米,占总16.30千米的65%,首台泵座环蜗壳顺利吊装,标志着项目正式由土建向机电安装成功转序,同时也标志着项目机电安装进入安装高峰年,项目部全体人员将勠力同心,确保工程建设稳步推进。

来源:水电十四局土木工程事业部

分享:
