11月17日上午11点,万华热电二期#5炉、#3汽轮发电机组工程3号机组电动给水泵一次试转成功。

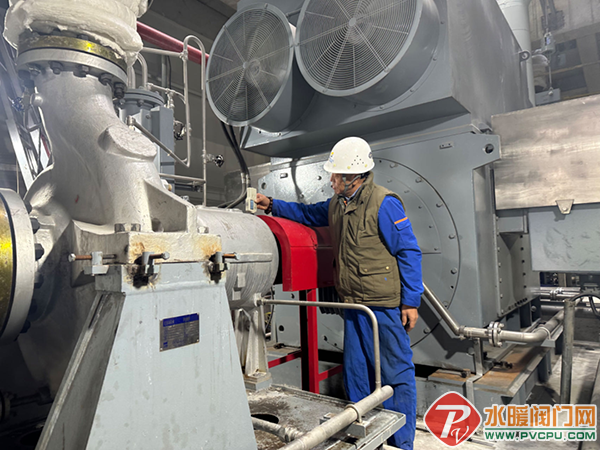

图 | 试转现场
试转过程持续4小时,其额定流量为每小时825吨的电动调速给水泵,是公司承建项目以来第一台采用液力偶合器调节的辅机电动给水泵。
自3号机组倒送电成功之后,该项目进入紧张的单体调试阶段。在电动给水泵电机空负载试运之前,万华项目部已经圆满完成了润滑油冲洗及辅机冷却水投入等工作。面对紧张的调试计划,项目部各部门人员高效协同、迎难而上。各专业人员齐心协力、积极克服试验的制约因素,为电泵空负载试运扫除障碍。
电动给水泵电机空负载试转的完成,标志着单体调试工作进入了高潮,也为后续的电泵带载试运及机组整套启动打下坚实的基础。
来源:十五冶二公司
