珠三角水资源配置工程高新沙泵站首次泵组空载试验圆满成功

2023-11-15 09:28:14      来源:

11月9日下午三点,国家水网骨干工程、粤港澳大湾区重要民生项目——珠三角水资源配置工程再收硕果,高新沙泵站3号机组首次水泵和电动机联轴空载运行成功启动,标志着高新沙泵站泵组安装和调试工作初步具备年底抽水条件,向年底通水目标又迈出关键一步。

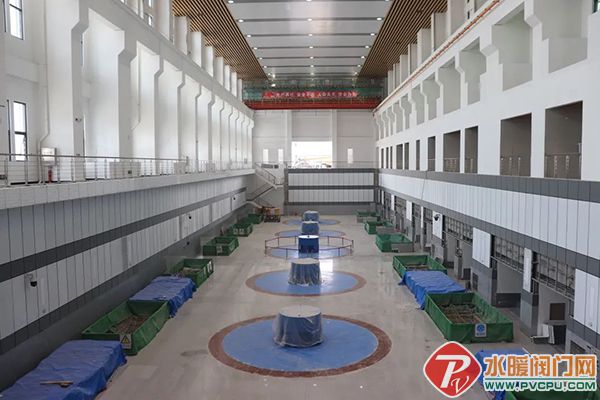

2 (3).jpg


珠三角水资源配置工程高新沙泵站位于广州市南沙区高新沙围,是全线唯一新建水库-高新沙水库的加压泵站,也是全线最重要的泵站之一。此次首台机组空载调试工作备受各方关注,不仅是实现年底通水目标的重要节点,也是后续下一级泵站调试取水的动力来源。


2 (2).jpg


下午4点,准备工作完成后,调试工作进入联调联试阶段。高新沙泵站3号泵组从“0”开始,由变频启动装置将转速提升至5%,然后投入制动器,排查完所有转动部件与固定部件之间的磨碰情况后,再由变频器重新启动泵组,由0转速到20%、50%、80%,经试验无异常情况后,最后将电动机提升至100%转速运行并持续运转几分钟。整个机组的水导、电动机的上下导摆度值在0.05毫米左右,0.05毫米大约是成人头发尖的宽度,此值不仅远超规范要求的0.25毫米(转速为300转/分的标准),而且满足珠三角水资源配置工程精美机电的要求。


2 (1).jpg


在此次空载调试准备过程中,珠三角监理部在每日碰头会上,由领导带头协调土建和机电调试工作,切实做到了泵组调试区间安全防护和隔离到位。广东省设计院、水电七局、深圳科荣等参建单位及两大主机厂、变频器和励磁厂家驻点攻关、持续奋战,在调试过程中遇到问题时积极响应,现场讨论,逐项高效解决各类调试问题,使泵组稳定运行。


此次珠三角水资源配置工程高新沙泵站3号泵组空载调试的顺利完成,不仅为珠三角水资源配置工程后续泵站机组调试积累了宝贵经验与试验数据,也为下步开展全线机组联调、实现年底通水目标奠定坚实基础。
