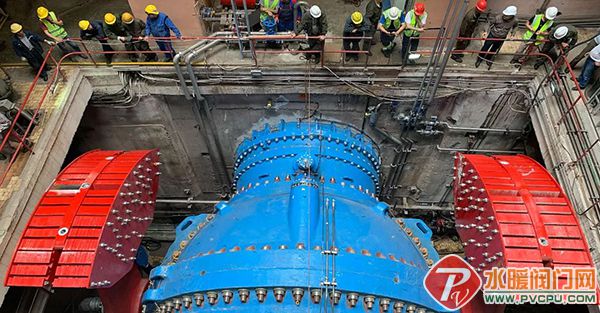

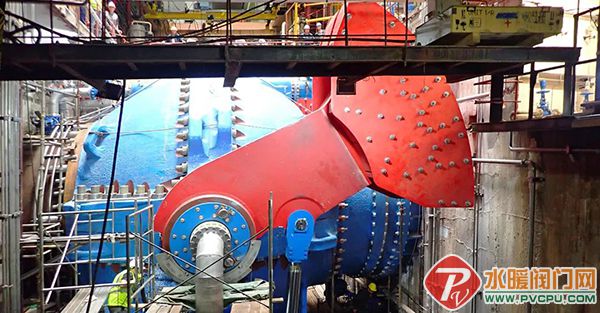

2022年6月19日,第一台全面改造的机组与塔吉克斯坦国家电网进行并网,此前在2022年5月已成功完成压力钢管注水,届时所有安装均已完成。这是该项目的一个关键里程碑,目前该机组正在采用可再生能源发电,并向塔吉克斯坦国家电网提供电力。这使得政府能够履行他们向乌兹别克斯坦和阿富汗的电力交付合同,以及满足本国的电力需求。
在首次完成了甩负荷试验后,机组于2022年6月25日达到了满负荷功率375MW。剩下的带负荷湿调试正在进行中。该机组将于2022年7月初交付给我们的客户Barqi Tojik,开始其商业运营和可靠性运行。
容量为3,420MW的Nurek水电站是中亚最大的水电站。安德里茨很荣幸能被委任该重点水电站的改造工程。
